久久久久久亚洲精品无码,丁香五月亚洲综合在线,精品国产乱码久久久久久郑州公司,久久水蜜桃亚洲av无码精品,亚洲色自偷自拍另类小说,亚洲精品久久久www小说,精品人体无码一区二区三区,日韩av无码一区二区三区不卡,色欲人妻综合网,天天爱天天做天天爽

<blockquote id="q8s0y"><tfoot id="q8s0y"></tfoot></blockquote>
  • <blockquote id="q8s0y"><tbody id="q8s0y"></tbody></blockquote>
    <dfn id="q8s0y"><ul id="q8s0y"></ul></dfn>
  • 中文版 | ※ English
    設為首頁 | 加入收藏
    石籠網 - 格賓網 - 雷諾護墊 - 鉛絲籠 - 綠格網 - 石籠網箱 - 石籠網生產線

    科研論文

    湘江大道南段格賓施工規程

                            湘江大道南段格道路工程賓施工規程(草稿)
    1  總則

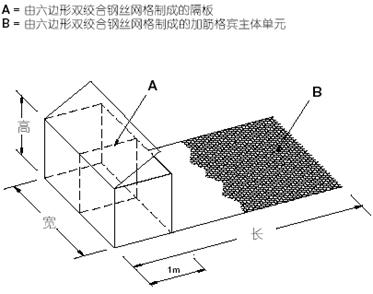

    1. 1    格賓防護結構是一種將六角形格賓網片(見圖一)組裝成箱籠(見圖二),并裝入塊石等填充料后,碼放成墻,用作河流護岸或支護結構等的新技術。按結構形式可分為擋土墻、護坡、護岸、護(基)底、護(坡)腳、水下拋石等。習慣上又將護坡護底工程上較薄的一種箱籠稱為格賓護墊(高度一般在20-30cm)。擋墻、拋石籠常用的較厚的一種稱為格賓石籠(一般高度在50cm以上)。治理山坡,高邊坡開放式柔性防護,綠化植被及生態恢復常用的則稱為格賓掛網。格賓網片系熱鍍鋅(鋁)低碳鋼絲(或根據要求外涂樹脂保護膜)經專用機器編織而成,視用途組裝成所需要的形狀。

    1. 2    為規范格賓的施工程序和施工技術,確保工程施工質量,不留隱患,達到設計規定的標準,收到預期的工程與生態環境有機結合的效果,特制定本規程。
    1. 3    本規程依據《堤防工程施工規范》(SL260-98)制訂。格賓以及相關的堤防工程施工,應符合本規程的規定,本規程中未規定的應符合《堤防工程施工規范》的規定和國家現行的有關標準規定。

    2  施工準備
    2. 1    一般規定
    2. 1. 1    施工單位開工前,應對設計圖紙或設計文件進行深入研究,并應編制施工組織工藝。
    2. 1. 2    應根據水文氣象資料和工地實際情況,合理安排施工計劃。
    2. 1. 3    開工前,應做好各項技術準備工作,并做好“四通一平”、臨建工程等的準備工作。
    2. 2    施工質量
    2. 2. 1    施工單位必須根據設計文件,對有關數據、資料及施工圖中的幾何尺寸進行檢驗。
    2. 2. 2    施工單位應指定專人負責測量工作,并及時提供所需的測量資料。
    2. 2. 3    施工測量的精度指標應符合以下要求:
    1              平面位置允許誤差±40mm
    2              高程允許誤差±30mm
    3              坡面不平整度的相對高度差允許范圍±30mm
    2. 2. 4    施工中對借用或設置的施工控制標志、高程點,必須嚴加保護,并定期檢測、校正。
    2. 3    機械、設備及材料準備
    2. 3. 1    施工機械、施工工具、設備及材料型號、規格、技術性能應根據工程施工進度和強度合理安排與調配。
    2. 3. 2    根據工程施工進度應及時組織材料進場,并應事先對原材料和半成品的質量進行檢驗。
    2. 3. 3    進場原材料和半成品必須經檢驗合格后,方可使用。
    3  施工材料
    3. 1    格賓護墊、格賓石籠材料
    3. 1. 1    格賓護墊,格賓石籠的材料為熱鍍鋅低碳鋼絲,外涂PVC樹脂保護膜。鋼絲材質必須符合GB\T700-1988標準規定。熱鍍鋅必須符合GB\T15393-1994中的3.2條和3.3條規定。
    3. 1. 2    格賓護墊,格賓網必須為由專用機械編織成的熱鍍鋅低碳鋼絲六邊形網格的網片組裝而成。
    3. 1. 3    格賓網片網孔必須均勻,不得扭曲變形。網孔孔徑(見圖一中Y、W)偏差應小于設計孔徑的5%
    3. 1. 4    格賓網片的抗壓、抗剪強度及有關力學指標、耐腐蝕性必須達到設計要求,鋼絲的力學性能必須符合GB\T343-1994中的5.2條關于鍍鋅鋼絲的規定。
    3. 1. 5    鋼絲與PVC樹脂膜必須緊密結合,去5cm長度以手指扭轉,不可有轉動現象。
    3. 1. 6    外涂樹脂膜熱鍍鋅低碳鋼絲的網片,涂膜質量、厚度必須符合設計規定。涂膜材料抗拉強度應不小于20MPa,斷裂伸長率不低于180%。
    3. 1. 7    格賓材料必須有工廠質量證書。
    3. 1. 8    現場抽樣檢驗,施工方應委托有資質的檢驗機構對格賓材料進行抽檢。每五萬平方米的格賓作為一個批次抽樣送檢一次。檢驗依據是設計圖紙及技術文件要求和國家相關的標準。
    3. 2    填充料
    3. .2. 1    填充料必須是堅固密實、耐風化好的材料。填充料規格和質量應符合《水利水電工程天然建筑材料勘察規程》(SDJ17-78)的規定。嚴禁使用風化石。非裸露部分(石籠內部石縫中)可以適當用廢砼碎塊或碎石等營建廢料作為填充料。
    3. 2. 2    填充料(片石、鵝卵石或砼碎塊)的粒徑,必須有80%以上在100mm-300mm之間,余為碎石填充石縫,以增加填充密度。
    3. 2. 3    填充時,應采取石料粒徑級配操作。裸露外表部位的填充石料應做適當挑選。
    4  格賓護墊的施工
    4. 1    一般規定
    4. 1. 1    格賓護墊一般護坡或護底,首先按設計要求削坡并平整鋪設面,坡面或基地面應平整、密實、無雜質。
    4. 1. 2    現場如遇較差的地基土質時(如遇流、沙淤泥等),應另作地基處理后再鋪設護墊。
    4. 1. 3    鋪設防滲土工膜施工應符合設計要求、及SL260-98標準6.6條的規定
    4. 1. 4    鋪設透水土工織物或反濾層,其他應符合設計要求、及SL260-98標準6.7條的規定。
    4. 2    組裝格賓護墊
    4. 2. 1    間隔網與網身應成90°相交后,才可綁扎成護墊狀。
    4. 2. 2    綁扎線必須是與網線同材質的鋼絲。
    4. 2. 3    每道綁扎必須是雙股線并絞緊。
    4. 2. 4    護墊組的間隔網與網身間綁扎道必須符合以下要求:
    1              間隔網與網身的四處交角各綁扎一道。
    2              間隔網與網身交接處,每間隔25cm-30cm綁扎一道。
    4. 2. 5    護墊組必須按設計圖示位置依次安放到位。
    4. 2. 6    護墊組間相鄰的上下框線或折線,必須符合每間隔25cm-30cm綁扎一道要求。
    4. 3    填充料施工
    4. 3. 1    填充料規格質量必須符合設計要求。
    4. 3. 2    同時均勻的向一組護墊的各網格內填料,嚴禁往單個網格內填料。
    4. 3. 3    填充料可一次填滿高度,填充石料頂面宜適當高出護墊,但必須密實,空隙可用小碎石填塞。
    4. 3. 4    填充料的容重應達到1.70噸/立方米
    4. 3. 5    裸露的填充石料,表面應以人工干砌或機械砌壘整平,石料間相互搭接。
    4. 4    封蓋施工
    4. 4. 1    面層石料必須砌壘整平。
    4. 4. 2    封蓋網與網身、間隔網間相交邊框線必須每隔25cm-30cm綁扎一道。綁扎后的扎絲頭應隱如籠內。
    4. 4. 3    應將所有護墊組相鄰的封蓋框線與邊框線綁扎在一起。
    5       格賓擋墻施工
    5.1    一般規定
    5. 1. 1    格賓擋墻的基底及其密實度,基礎網箱入土深度和輪廓線長度及寬度,均應符合設計要求。
    5. 1. 2    現場如遇較差的地基土質時,應另作地基處理,處理后的地基承載力必須符合設計要求。
    5. 1. 3    鋪設防滲土工膜施工,應符合設計要求、以及SL260-98標準6.6條的規定。
    5. 1. 4    鋪設透水土工織物或反濾層施工,應符合設計要求、以及SL260-98標準6.7條的規定。
    5. 1. 5    格賓石籠砌體應符合下列要求:
    1              石籠組砌體平面位置必須符合設計圖紙要求;
    2              石籠層與層間砌體應縱橫交錯,上下聯結,嚴禁出現“通縫”;
    3              每層石籠組均應適當放置“丁”字箱體;(按設計要求)
    4              砌體外露面應平整美觀。
    5. 1. 6    格賓墻后拉筋網的鋪設要求:
    1              拉筋網應鋪設水平和平整舒展,包裝折疊處或網面皺折處應踩平。
    2              拉筋網下的土壤應夯實或機械碾壓實,使上部填土碾壓時不會位移過大,拉動墻體變形。
    5. 1. 6    格賓墻后填料應符合設計要求,采用渣土或粘土等高比重營建廢料等。墻后回填土應分層夯實,每層回填土厚度宜控制在20cm-30cm左右。
    5. 1. 7    為了保證格賓擋墻的外觀平直美觀,添石施工時應考慮使用1米高的模板靠住石籠外表面做限位之用。
    5. 2    組裝格賓石籠
    5. 2. 1    間隔網與網身應成90°相交,經綁扎形成長方形石籠或石籠拉筋組合。
    5. 2. 2    綁扎線必須是與網線同材質的鋼絲。
    5. 2. 3    每一道綁扎必須是雙股線并絞緊。
    5. 2. 4    構成石籠拉筋組合或石籠的各種網片交接處綁扎道數應符合以下要求:
    1              間隔網與網身的四處交角各綁扎一道;
    2              間隔網與網身交接處每間隔25cm-30cm綁扎一道;
    5. 2. 5    石籠組間連接綁扎,應符合下列要求:
    1              相鄰網箱組的上下四角各綁扎一道;
    2              相鄰網箱組的上下框線或折線,必須每間隔25cm30cm綁扎一道;
    3              相鄰石籠組的網片結合面則每平方米綁扎2處;
    4              在綁扎相鄰邊框線下角一道時,如下方有石籠組,必須將下方網箱一并綁扎,以求連成一體;
    5. 2. 6    外部石籠,應在每次箱內填石1/3高后設置拉筋線,呈八字形向內拉緊固定。使之外型平整。
    5. 3    填充料施工
    5. 3. 1    格賓石籠內填充料的規格質量,必須符合設計要求。
    5. 3. 2    必須同時均勻地向同層的各箱格內放入填充料,不能將單格網箱一次性投滿。
    5. 3. 3    填料施工中,應控制每層投料厚度在30cm以下,一般一米高網箱分三至四層投料為宜。
    5. 3. 4    頂面填充石料宜適當高出石籠2-3cm,且必須密實,空隙處應以適當?shù)男∷槭钊。以增加石籠容重。
    5. 3. 5    填充材料容重應達1.90噸/立方米。
    5. 3. 6    裸露的填充石料,表面應以人工碼放(干砌石的方式)或機械砌壘整平,石料間應相互搭接穩定,平面朝外。
    5. 3. 7     每層石籠添石完成后,應擇點測量標高。使之與設計要求相符。
    5. 4    石籠封蓋施工
    5. 4. 1    封蓋必須在頂部石料砌壘平整的基礎上進行。
    5. 4. 2    必須先固定每端相鄰邊結點后,再加以綁扎。
    5. 4. 3    封蓋與網箱邊框相交線,應每相隔25cm-30cm綁扎一道。
    5. 4. 4    每層格賓網箱的施工步驟按5.2~5.4條進行。
    5. 4. 5    用作拋石籠的格賓石籠,制作程序應按5.2~5.4條進行。
                              5. 5    石籠墻后拉筋網回填土施工
    5. 5. 1    在一層石籠安裝填石施工完成后,應將墻后拉筋網應鋪設水平平整。
    5. 5. 2    根據設計要求,在石籠內側做防滲過濾層,既石籠內側垂直鋪設土工織物,或分層添(堆)放約40cm寬度的碎石或粗沙石等并夯實。
    5. 5. 3    在石籠墻后(拉筋網上)分層均勻回填土,并分層壓實。
    5. 5. 4    回填土填至與石籠相平,再碼砌上一層石籠。
    5. 5    箱體植被施工
    5. 5. 1    根據景觀要求及當?shù)赝寥、氣候條件,選擇植被草種或灌木品種。
    5. 5. 2    網箱封蓋后,空隙處宜填滿土壤,頂部宜填約5cm高的土壤。
    5. 5. 3    宜根據草種或灌木的特性,加強植被和灌木的后期養護措施。
    6  質量控制
    6. 1    一般規定
    6. 1. 1    施工單位應建立健全完整的質量保證體系,建設、監理單位應建立相應的質量檢查體系,分別承擔工程質量的自檢和抽檢任務,實行全面質量管理。
    6. 1. 2    工程質量檢測人員所需資質條件以及工程質量檢驗的職責范圍、工作程序、事故處理、數據處理等要求,均應符合《水利水電工程施工質量檢驗評定規程(試行)》(SL176-1996)的規定。
    6. 1. 3    應保證檢測成果、材料檢驗資料的真實性,嚴禁偽造或任意舍棄成果和資料;質量檢測記錄應妥善保存,嚴禁涂改或自行銷毀。
    6. 1. 4    格賓防護工程質量應包括內在質量和外觀質量。
    6. 1. 5    必須在每一道工序進行自檢、抽查合格后,方可繼續下道工序。
    6. 1. 6    質量檢測部位應有代表性,且應在上面均勻分布,不得隨意挑選。
    6. 1. 7    隱蔽工程應會同監理一起檢驗,或拍照留底。
    6. 2    材料質量控制
    6. 2. 1    格賓網的規格質量應重點檢查下列內容:
    1              用于編織格賓網的材料的化學性能、力學指標是否符合設計要求;
    2              網孔孔徑是否符合3.1.3條要求;
    3              外涂PVC樹脂薄膜質量是否符合3.1.5條要求。
    6. 2. 2    填充料的質量及規格應重點檢查下列內容:
    1              填充料的質量是否符合3.2.1條規定;
    2              填充料的粒徑是否符合3.2.2條規定。
    6. 2. 3    土工織物的質量控制,應重點檢查下列內容:
    1              透水土工織物的質量和規格是否符合設計要求;
    2              防滲土工織物的質量和規格是否符合設計要求。
    6. 3    格賓護墊施工質量控制
    6. 3. 1    鋪設護墊的坡面、鋪設面的平整度、土體密實度是否符合設計要求。
    6. 3. 2    檢驗坡面、鋪設坡面的平面位置、高程是否符合設計要求。
    6. 3. 3    檢查反濾層、防滲土工膜的施工是否符合4.1.3及4.1.4條規定。
    6. 3. 4    檢查護墊組拼裝工序、工藝是否符合4.2條規定。
    6. 3. 5    檢查護墊幾何尺寸是否符合下列要求:
    1              高度(H)允許偏差:±10%;
    2              寬度(B)允許偏差:±3%;
    3              長度(L)允許偏差:±3%。
    6. 3. 6    檢查填充料的施工程序、施工工藝是否符合4.3條規定。
    6. 3. 7    抽查護墊面層平整度是否符合高差≤3cm的規定。
    6. 3. 8    每500㎡左右施工面積劃分為一個單元工程。
    6. 4    格賓擋墻施工質量控制
    6. 4. 1    檢驗格賓擋墻基礎土質、基坑尺寸、高程、位置是否符合設計要求。
    6. 4. 2    需地基處理的,檢查地基承載力是否滿足要求。
    6. 4. 3    檢查網箱組拼裝工藝、拼裝程序是否符合5.2條規定
    6. 4. 4    抽查網箱組幾何尺寸是否符合下列要求:
        1    高度(H)允許偏差:±5%;
        2    寬度(B)允許偏差:±3%;
        3    長度(L)允許偏差:±3%。
    6. 4. 5    檢查填充石料施工工藝、程序是否符合5.3規定。
    6. 4. 6    抽查擋墻面平整度是否符合允許偏差≤5cm的要求。
    6. 4. 7    檢驗擋墻垂直度是否滿足傾斜度≤0.5%的要求。
    6. 4. 8    檢查墻后回填土施工工藝是否符合5.1.6條規定。
    6. 4. 9    檢查拉筋網鋪設是否完整。
    6. 4. 10   檢查反濾層、防滲土工膜的施工質量是否符合4.1.3及4.1.4條規定。
    6. 4. 11   每100m左右長墻身劃分為一個單元工程。
    7  工程驗收
    7. 1    格賓護岸可劃分為分部工程驗收和竣工工程驗收兩個階段。驗收組或驗收委員會的組成按《水利水電工程驗收規程》的要求進行。
    7. 2    分部工程完成后應及時進行驗收。隱蔽工程可分段進行,完工一段驗收一段。前道工序未經驗收,施工單位不得進行下一道工序施工。
    7. 3    分部工程驗收的圖紙,資料和成果應按竣工驗收的標準制備。
    7. 4    工程完工后,施工單位必須提交經工地負責人簽署的下列文件和資料:
    1              竣工圖紙;
    2              施工中有關變更的說明和記錄;
    3              單元工程、分部工程、單位工程質量檢驗評定表;
    4              隱蔽工程檢查記錄,照片或攝像資料;
    5              質量事故分析資料及處理結果;
    6              施工單位的試驗、測量原始資料及主要材料的質保書和抽樣檢驗資料;
    7              施工單位的工程質量自檢報告;
    8              施工總結報告和清單;
    9              施工大事記。
    7. 5    竣工驗收合格后,應將所有資料整理成冊,移交管理單位,并抄報有關部門備查。

    亚洲av一本岛在线播放| 18禁止午夜福利体验区| 国产h视频在线观看| 好爽…又高潮了毛片免费看| 国产精品无码AV不卡| 99视频精品全部国产盗摄视频| a级国产乱理伦片在线播放| 四虎影视永久地址www成人| 小泽玛利亚 一区二区| 亚洲中文字幕无码AV在线| 欧美性xxxxx极品| 国产av成人一区二区三区| 国产成人精品日本亚洲专区| 少妇久久久久久人妻无码| 国产精品一久久香蕉国产线看观看| 久久精品免费久久久精品7777| 亚洲免费网站| 亚洲成a人片777777久久| 无码人妻久久久一区二区三区| 无码人妻h动漫| 国产一区二区三区久久| 天堂亚洲欧美日韩一区二区| 亚洲日韩中文字幕在线播放| 69国产成人精品午夜福中文| 欧美性色欧美a在线播放| 欧美牲交a欧美牲交| 亚洲AV综合一区二区| 久久久久久一区国产精品| 国产猛男猛女超爽免费视频| 黄a大片av永久免费| 国产98色在线 | 日韩| heyzo高无码国产精品| 日本精品99| 无码人妻精品一二三区免费| 亚洲va久久久噜噜噜久久| 久久一区二区三区精华液| 色欲av永久无码精品无码蜜桃| 国产麻豆放荡av剧情演绎| 精品久久久无码人妻字幂| 亚洲avav天堂av在线网毛片| 欧美乱大交aaaa片if|
